2018年第一季度质安检查总结 -ag8九游会j9登录

 2018年第一季度质安检查总结 -ag8九游会j9登录
您当前的位置:ag8九游会j9登录首页>新闻动态> 企业动态
企业动态

2018年第一季度质安检查总结

2018-08-14 02:52:25  归类:企业动态
各分公司、工程处(队)、各有关科室:
       公司秉承“科学管理、创时代精品;诚信服务、让客户满意”的质量方针、“以质取胜、信守合同”的企业精神以及坚持“安全第一、预防为主、综合治理”安全生产工作方针,加大对质量、安全生产、文明施工的宣传和管理力度, 切实消除质量、安全隐患。全面贯彻落实上级行政主管部门文件的精神和要求,做好每月的定期、日常和节前节后的检查工作、以及上级部署的各项专项检查工作。

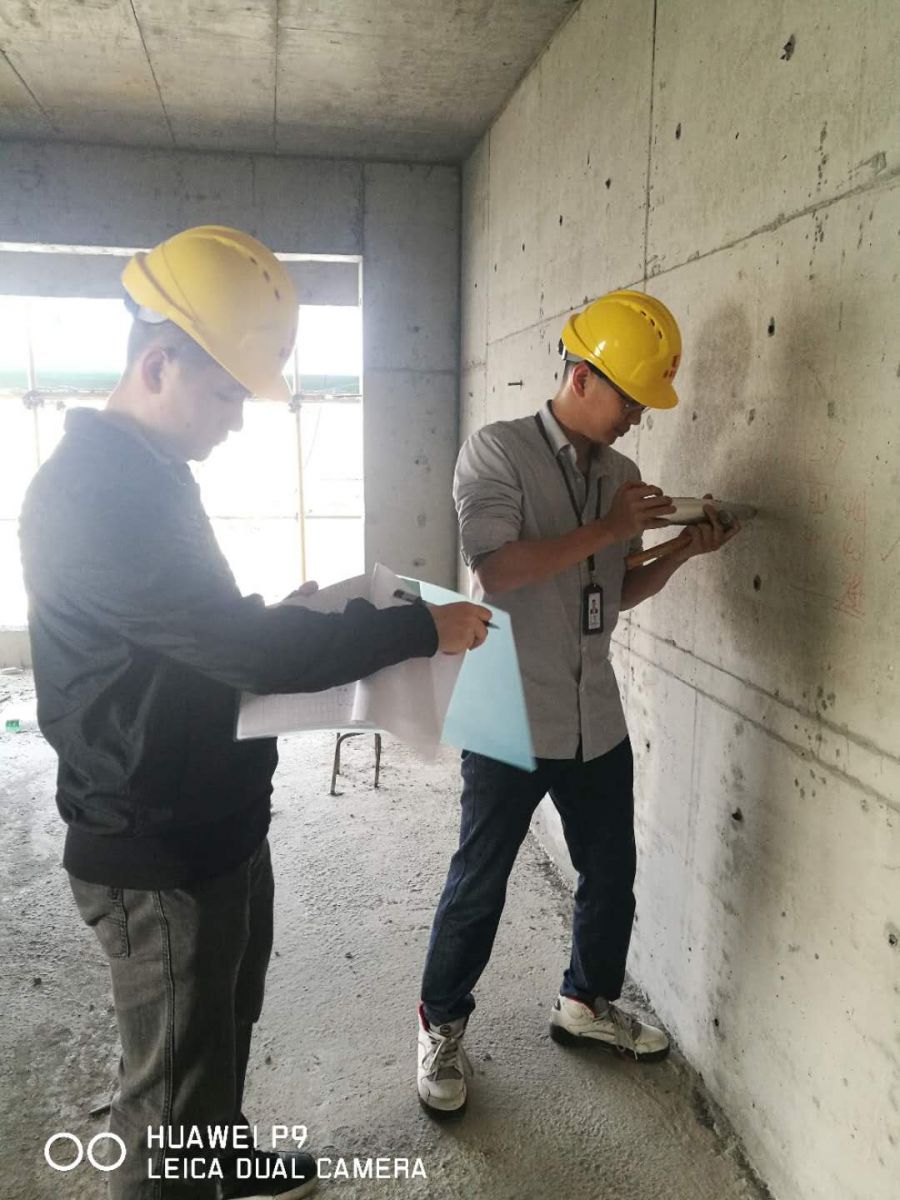

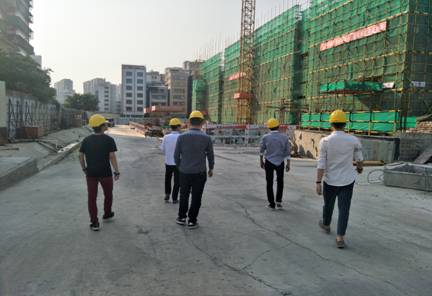

       按照公司定期检查部署,公司于3月29日组织了2018年第一季度质安大检查,检查共两天。本次检查,各工地的项目负责人能重视,有关人员能在工地配合检查,现将检查情况总结如下:

一、在建项目及其进度
       下面8个项目工程接受本次检查。

序号

工程项目名称

形象进度

检查范围

1

汕头市棉纺厂住宅小区“三旧”改造项目

第一栋混凝土浇筑至地下室顶板;第二栋混凝土浇筑至12层;第三栋混凝土浇筑至10层;第五栋混凝土浇筑至11层;第六栋混凝土浇筑至14层;

查资料、实测、安全生产

2

汕头市金湖路和金新路交界西北角片区

胶廊路12号、党校路10号“三旧”项目

主体全部完成,内外墙抹灰、砖砌体施工中。

查资料、实测、安全生产

3

红领巾路32号“三旧”改造项目

围护桩施工中。

查资料、安全生产

4

东泰城市花园

十二处:外架拆除完成,电梯安装、室内贴砖施工中。

二处:外架拆除完成,电梯安装、室内贴砖施工中。

查资料、安全生产

5

汕头高新片区“三旧”

改造华山路东北侧项目

一、二栋,创客公寓,公寓:外墙砖施工中;三栋:安装铝合金门框;四、六栋,停车楼:砖砌体施工中;五栋:混凝土浇筑至天面层板。

查资料、实测、安全生产

6

金紫名邦

a2区域混凝土浇筑至二层;

a1区域混凝土浇筑至三层

查资料、安全生产

7

盈泰华府

一至四栋封顶;五栋浇筑至十层板;六栋浇筑至八层板;七栋浇筑至九层板;八、九、十三栋浇筑至首层,十、十一、十二、十四栋地下室施工中,十五栋浇筑至三层板。

查资料、实测、安全生产

8

世纪互联厂房

主体完成,砖砌体施工中。

查资料、实测、安全生产


二、工程质量
       按照建设部的有关工程质量治理的文件精神、以及公司“科学管理、创时代精品;诚信服务、让客户满意”的质量方针、“以质取胜、信守合同”的企业精神以及坚持“安全第一、预防为主、综合治理”安全生产工作方针等宗旨,加强贯彻落实国家工程质量安全法律法规和规范性文件,公司对项目制定相应的检查方案,通过及时转发文件和宣传文件精神,并加大企业对项目质量安全管理情况、地基基础和主体结构实体质量情况、模板支架和起重机械等安全管理情况的力度。通过自我提升建设工程管理规范化,各工程项目部管理人员管理的系统化,公司的工程质量整体水平有所提升。

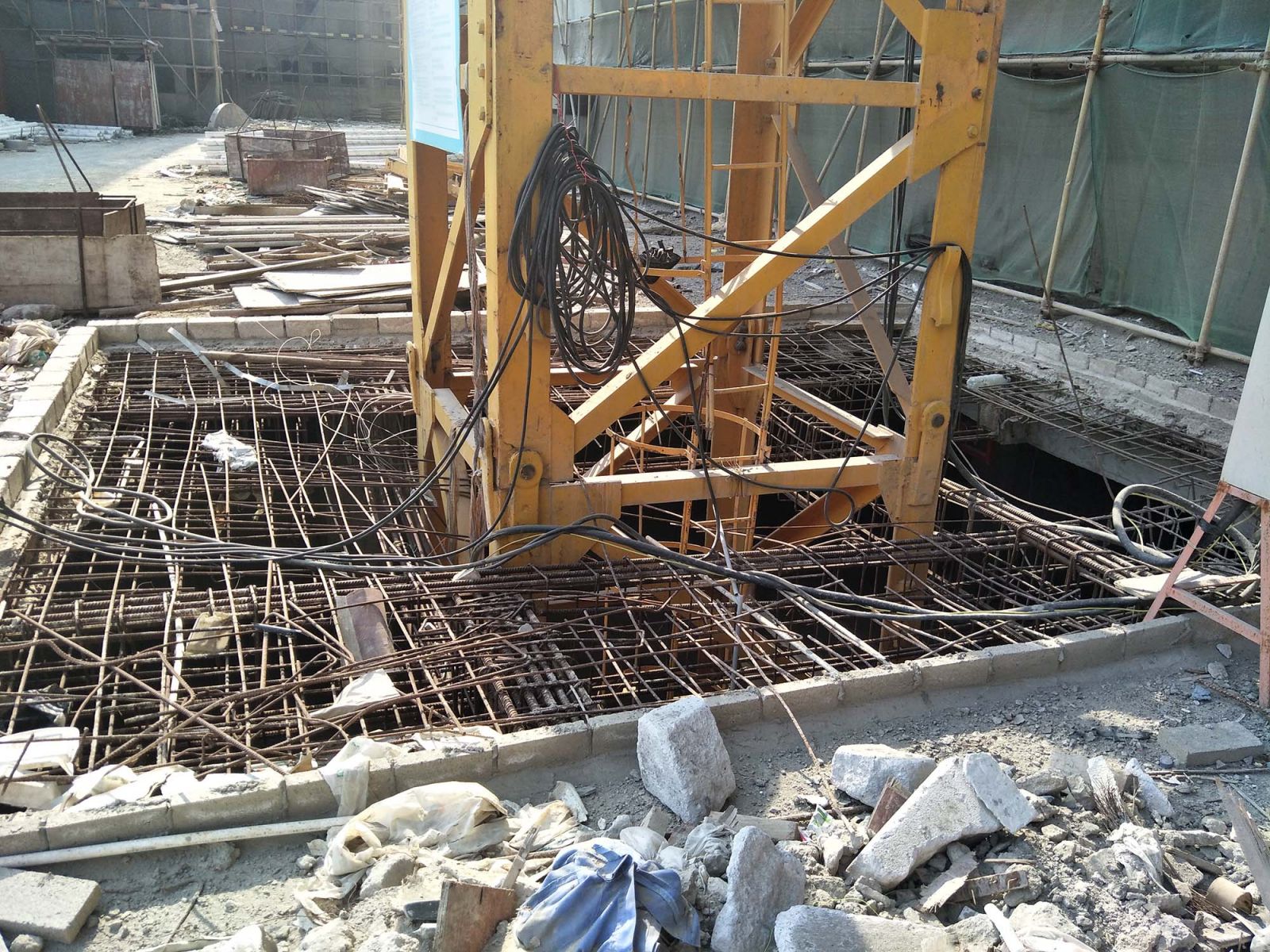

       根据现阶段工程项目现象进度,本次季度检查对“汕头市棉纺厂住宅小区‘三旧’改造项目”、“汕头高新片区‘三旧’改造华山路东北侧项目”、“ 汕头市金湖路和金新路交界西北角片区胶廊路12号、党校路10号‘三旧’项目” 、“盈泰华府”、“世纪互联厂房”进行了主体结构混凝土回弹法测试、现浇混凝土结构观感质量及尺寸偏差实测以及砖砌体分项工程平整度、垂直度实测。混凝土回弹法测试每个项目各测试10个构件,经计算后虽基本能满足设计要求,但因为春节期间部分混凝土构件养护达不到要求,导致其碳化深度较大。砖砌体质量及尺寸偏差实测每个项目各实测10个部位,合格率为80%及以上,基本能满足规范要求。但实测中也发现个别砖砌体垂直度超出偏差较大,及个别平整度超出允许偏差较大,,要求其拆除重新砌筑,并通报项目部需引起重视及时采取有效措施改正。



三、安全文明生产

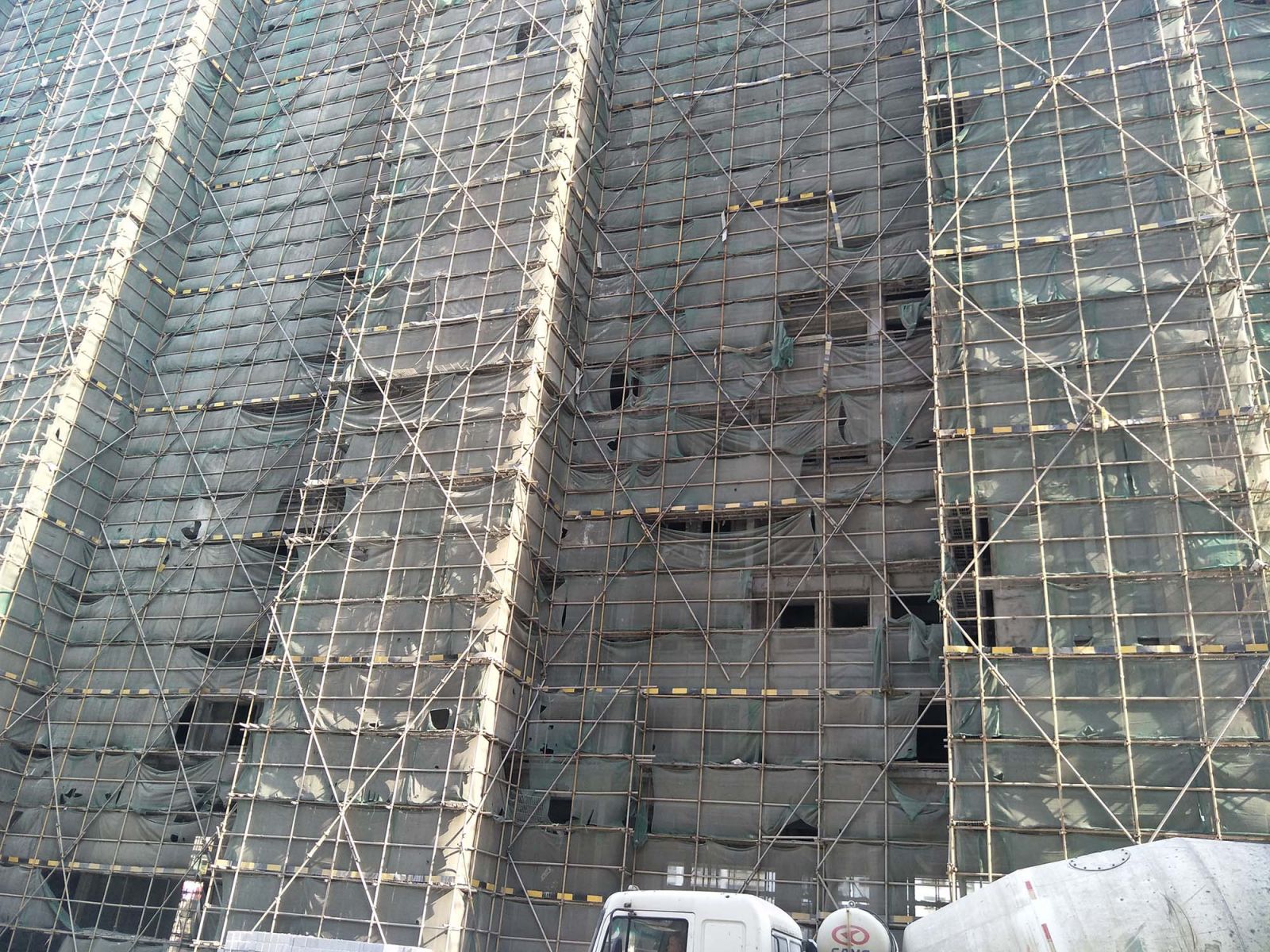

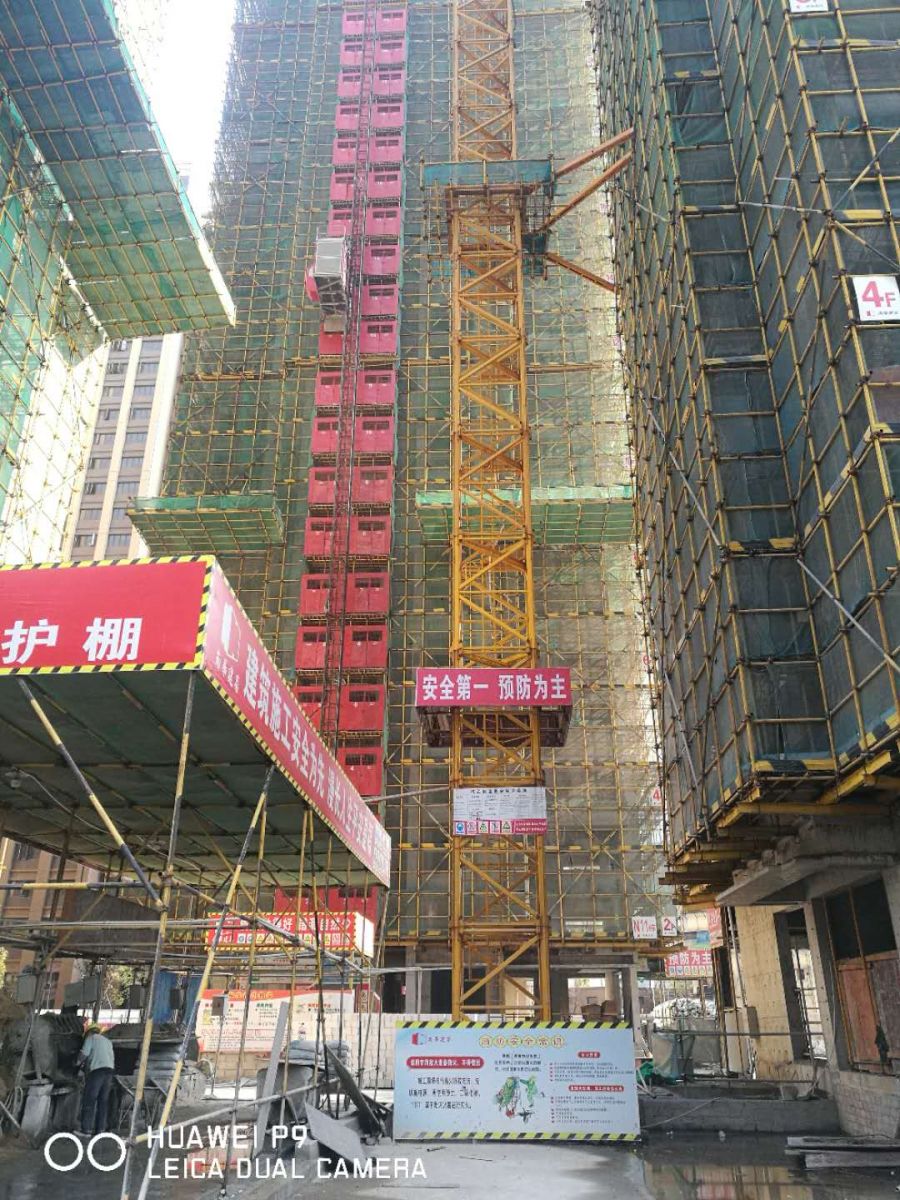

       根据上级行政主管部门文件的精神和要求,按照公司制定的检查制度做好定期检查、日常检查、节前节后检查、公司季度检查和上级文件要求的各项专项检查等工作。本次公司季度检查中发现工地存在一些安全隐患,希望各项目单位负责人予以高度重视,消除隐患,确保施工安全。

       安全生产普遍存在的问题:1、部分扣件式钢管脚手架的安全网破损没有及时更换;2、扣件式钢管脚手架未设置人员上下专用通道;3部分临边洞口没有及时做好围护;4、部分用电设备未配备独立的开关箱;5、基坑边堆置土、料具等荷载超过基坑支护设计允许要求;6、存在少部分施工作业人员未佩戴安全帽进场施工等。

       文明施工普遍存在的问题:1、施工现场排水不通畅、有积水;2、建筑材料、构件、料具未按总平面布局码放,且材料码放不整齐,未标明名称、规格;3、生活区内垃圾未及时清理,宿舍内生活用品摆放混乱,环境卫生不符合要求;4、施工现场部分灭火器材失效;5、部分在建工程兼做仓库宿舍等。



四、工程资料检查情况

       这次检查,大部分工地的项目负责人能重视,有关现场施工员、资料员能在工地配合检查,工程资料基本比较完整。但还是发现部分问题,问题如下:1、部分特种作业人员证件已过期但未及时进行复审;2、个别在建工程没有创文方案;3、部分项目文明措施费没有使用台帐记录;4、部分工程项目电工巡视记录、起重设备运行记录的记录过于简单,没有将现场实际情况记录。

五、贯彻落实汕头市国家卫生城市省级明查示范点工作

       本月底,根据市巩卫办《关于做好汕头市国家卫生城市省级明查示范点的紧急通知》(汕巩卫办﹝2018﹞17号)、《关于切实做好泥头车专项整治工作的紧急通知》(汕巩卫办﹝2018﹞18号)要求,我司世纪互联厂房项目部积极响应,做到立即完善出入口洗车槽及洗车设施、迅速开展清除“四害”行动、立即清理围墙内外生活垃圾、抓紧完善巩卫宣传等一系列工作,切实落实企业主体责任,快速行动,并确保了本次整治行动取得实效。通过本次贯彻落实工作,我司世纪互联厂房项目部得到上级领导部门高度肯定。我司将不断提高整治行动能力,学习和借鉴各工地的管理和整治的经验,争取再创佳绩。

六、检查总结

       本季度公司通过对在建工程的季度质安检查,促使公司本身和各项目部的管理水平有所提高,项目部对质量和安全意识得到了进一步提升,质量和安全行为也基本规范有序,未发生质量安全事故。在施工过程中能够做到安全生产、文明施工,认真执行安全生产的法律、法规。项目部建立的安全生产领导机构,在安全生产各项规章制度的要求下,落实三级安全教育,贯彻“安全第一、预防为主”的方针。特种作业人员能持证上岗,安全生产管理目标均能落实,做好安全检查,定期安全评价,安全资料齐全,施工过程安全生产无伤亡事故。

        通过本次季度检查的相互对比学习,让在建工程项目部中个别管理水平较差的队伍意识到不足,促使其项目部提高管理水平。在今后的工作中,公司将进一步加大监管和检查力度,通过每月的定期和日常的检查工作,认真排查治理,跟踪整改,监督落实,对于部分管理水平较薄弱的项目部更有针对性加强巡查力度,切实构建一个规范、安全、文明、有序的建设环境。希望各分公司、工程处(队)、各有关科室在公司领导班子的带领下,使公司在工程质量、安全文明取得更好成绩。

汕头市南华建筑有限公司

二〇一八年三月三十日






ag8九游会j9登录入口 copyright © 2019广东南华建设集团有限公司 all rights reserved.
网站地图
